成都二手房改造第一步,五天,从旧家到毛坯的全记录

  • 2026-10-26 00:53:23
成都二手房改造第一步,五天,从旧家到毛坯的全记录

扫描上方「蓝字」关注我们

我的拆除工地第136期,在成都浅水半岛B座,有一套二手房得全屋拆除房主买了这套房子打算重新装修,  我到现场转了一圈小区有电梯,不用爬楼梯,这一点还挺省力,推门进去,  客厅铺着老式地砖,卧室是实木地板,有些地方踩上去咯吱咯吱直响,墙上贴满了壁纸,客厅是米色花纹的,卧室是小碎花的,边角都起皮翘起来了,厨房的橱柜门板掉了两块,卫生间瓷砖缝里发黑。
01

家具清空,房子空了

进场之后的第一件事情,就是把所有家具都弄空。

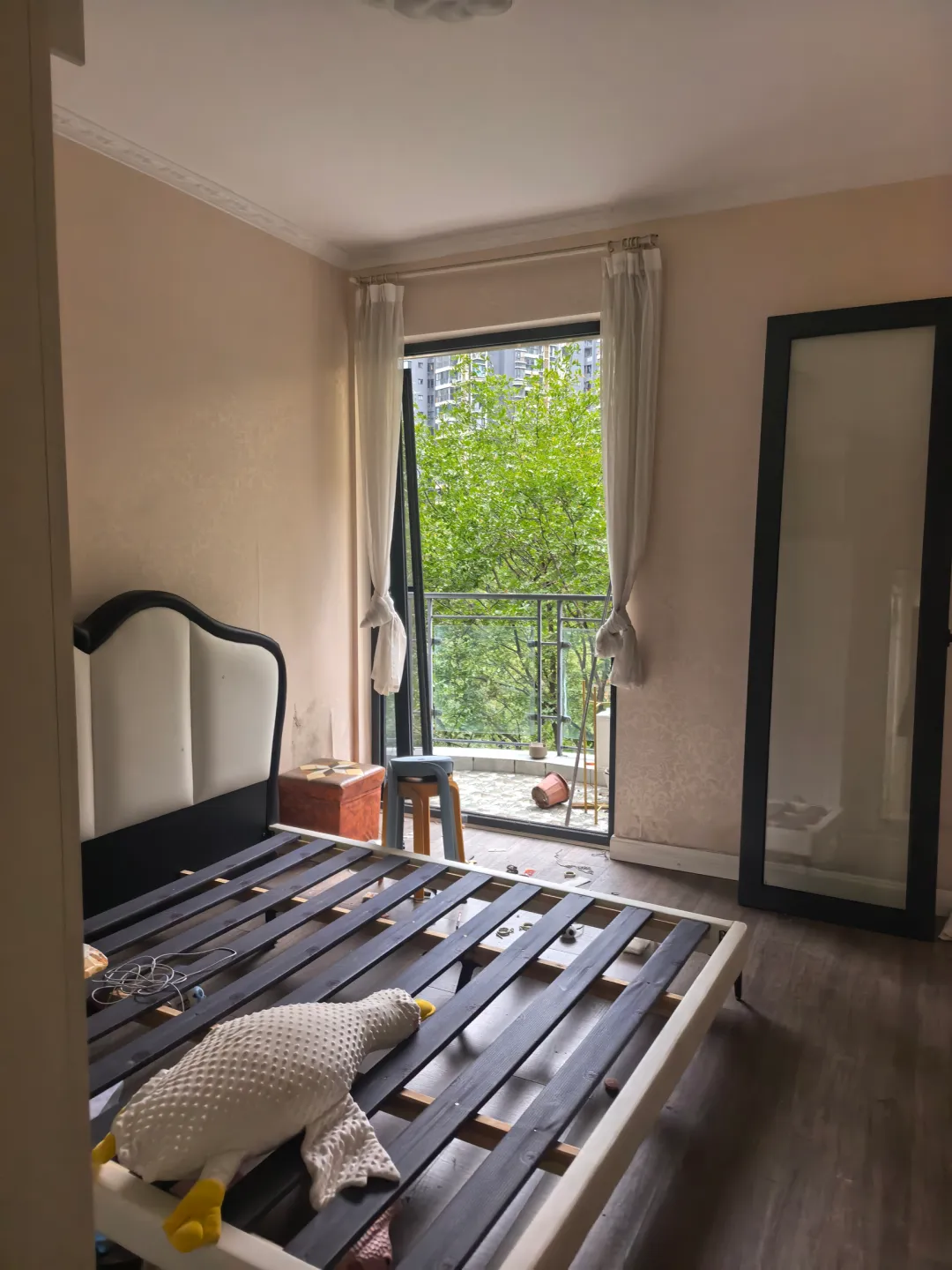

沙发、床、衣柜、餐桌、书柜,一件一件地往外搬,  衣柜里翻出几件旧衣服、几本发黄的杂志,还有一沓老照片,业主接过去翻了翻,没出声,收进了包里,客厅那套皮质沙发,皮面都已经裂开了,四个人抬着弄下去,卧室的床拆了螺丝,一块块地搬。

东西全都搬完了,  房子空了,站在客厅中间,说话都有回音,阳光从阳台照进来,地板上还留着家具压过的痕迹。

02

地板地砖先拆,露出老底子

到了第二天,就开始拆地板地砖,卧室之中,实木地板被撬起来的时候,有些板子已经受潮变黑,工人从门口开始,一块接着一块地撬,地板拆完后,水泥层就露出来了,客厅里的地砖也一块儿被敲掉,  电镐以45度角斜着切进去,一块一块地撬起来,地砖下面的水泥砂浆层,也要铲掉不然新做地面的高度就会不匹配。

下午进行木作的拆除,门、门套、窗套、踢脚线,全都被卸下来,老旧的木门特别重,合页生锈了,要用撬棍把它撬开,拆下来的木料堆在客厅,  等着一块儿运走。

厨房内的橱柜也被拆除,老旧橱柜的板材已经受潮,柜门一拉就掉下来,橱柜拆除后,  后面的墙面瓷砖就露出来了。

03

壁纸撕掉,墙面铲大白

第三天对墙面做处理,全屋壁纸开展拆除操作,客厅里是米色的壁纸,卧室中是小碎花的壁纸,从边角起皮的地方开始开展撕除,有些壁纸粘贴得很牢固,先喷水让它软化,等候几分钟之后再撕,当一整片撕下来的时候,能听到嘶一声,还挺解压的,壁纸撕完之后,露出原本的墙面,有些地方是腻子,  有些地方是水泥,颜色一块深一块又一块浅的。

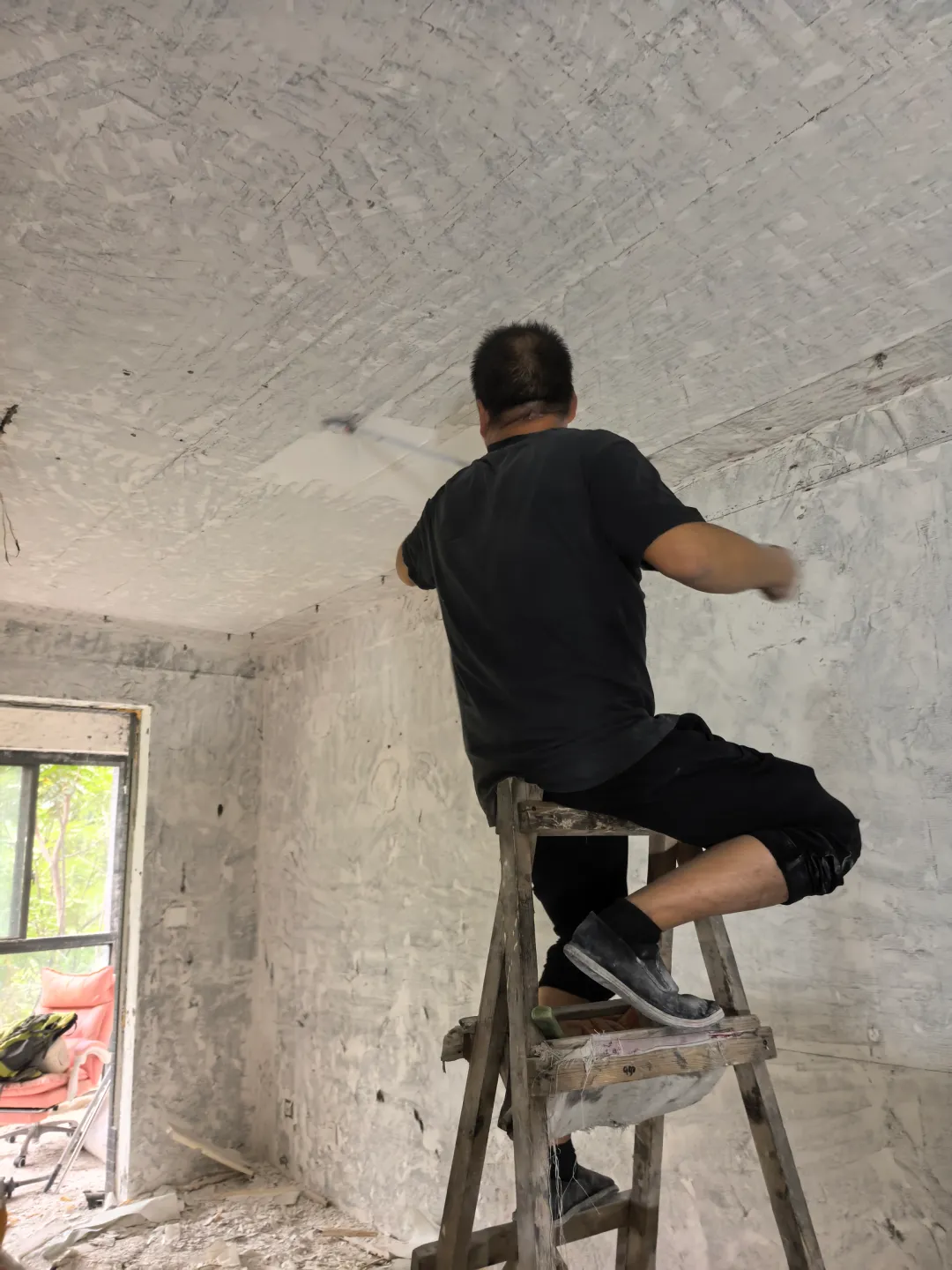

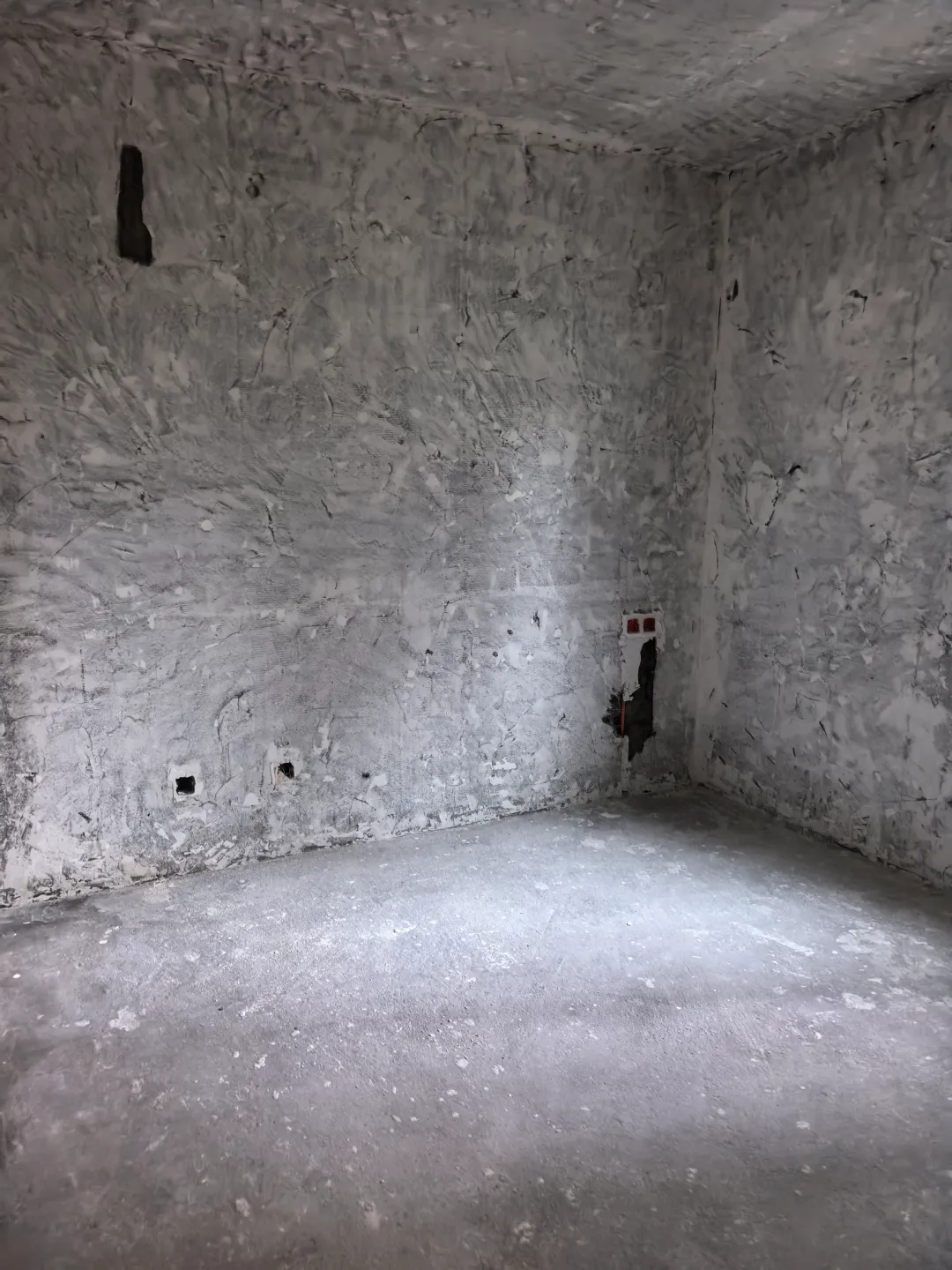

接着开展铲大白的操作,老房子的墙皮有些地方已经出现空鼓,铲刀一推一大片就掉落下来,有些地方还挺结实的,要一点点地抠除,工人从上往下开展铲除,墙面就露出水泥层,最难铲除就是原来贴墙纸的那几面墙胶粘得十分牢固,要反复喷水,  一遍遍开展刮除,工人蹲在地上,铲了半天才清理完一块。

04

厨房卫生间拆除完成

第四天对厨房和卫生间开展拆除操作,厨房那边,  把墙面的瓷砖敲掉,背后的水泥层也被铲掉,于是就露出砖墙了,地面的地砖也被敲掉,水泥层被铲得干干净净,工人蹲在地上,用铲刀一点点地抠,砖缝里的老灰都被清理出来。

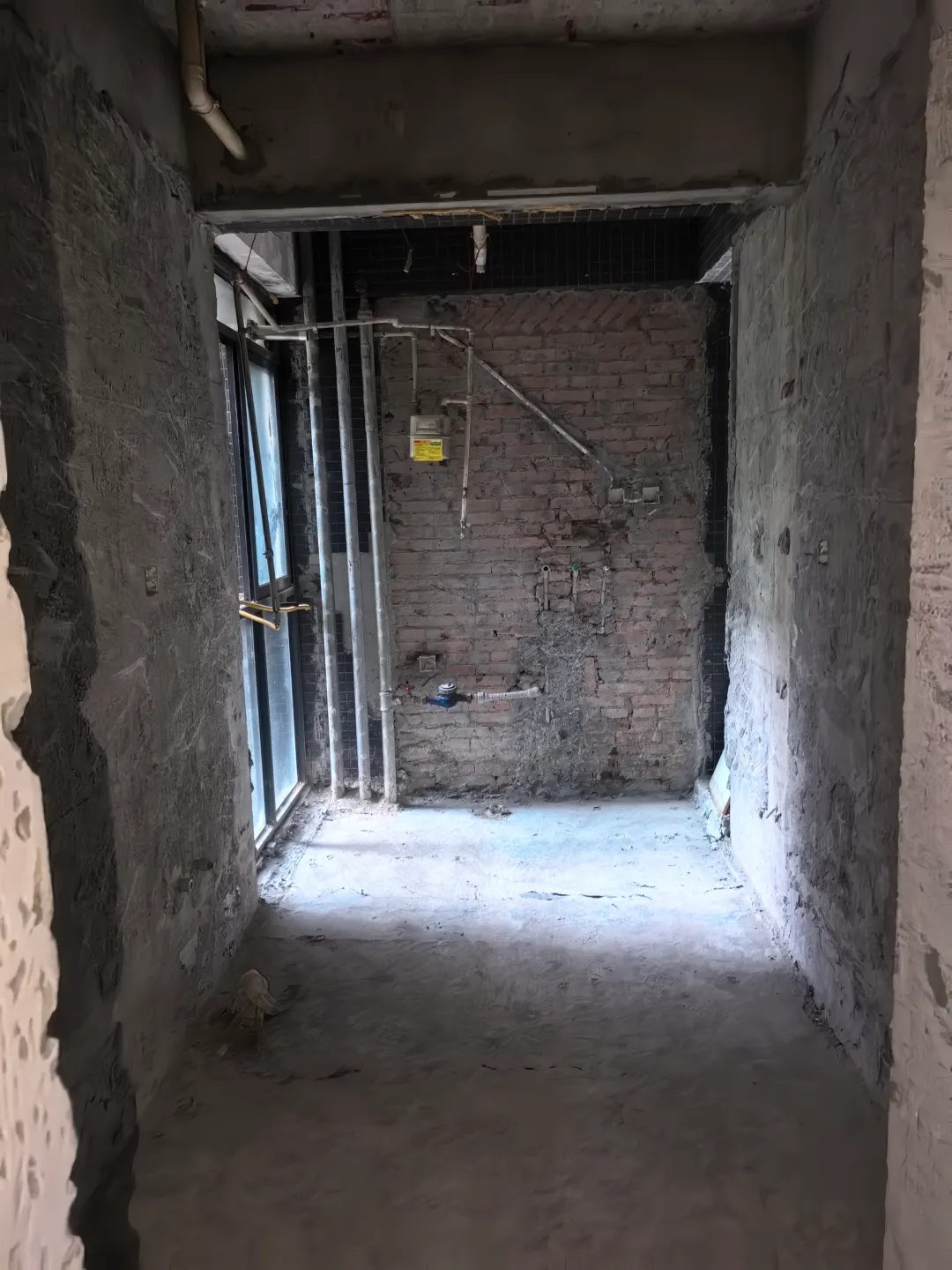

卫生间这边,拆得更为细致些,拆完洁具之后,  便开始敲墙地砖,墙面的砖敲掉之后,底下的防水层也不要留着,得铲干净,把沉箱挖开,里面的回填材料被清理出来,于是就露出原始楼板了,工人拿手电照着,检查有没有渗水的痕迹。

05

垃圾清完,毛坯交付

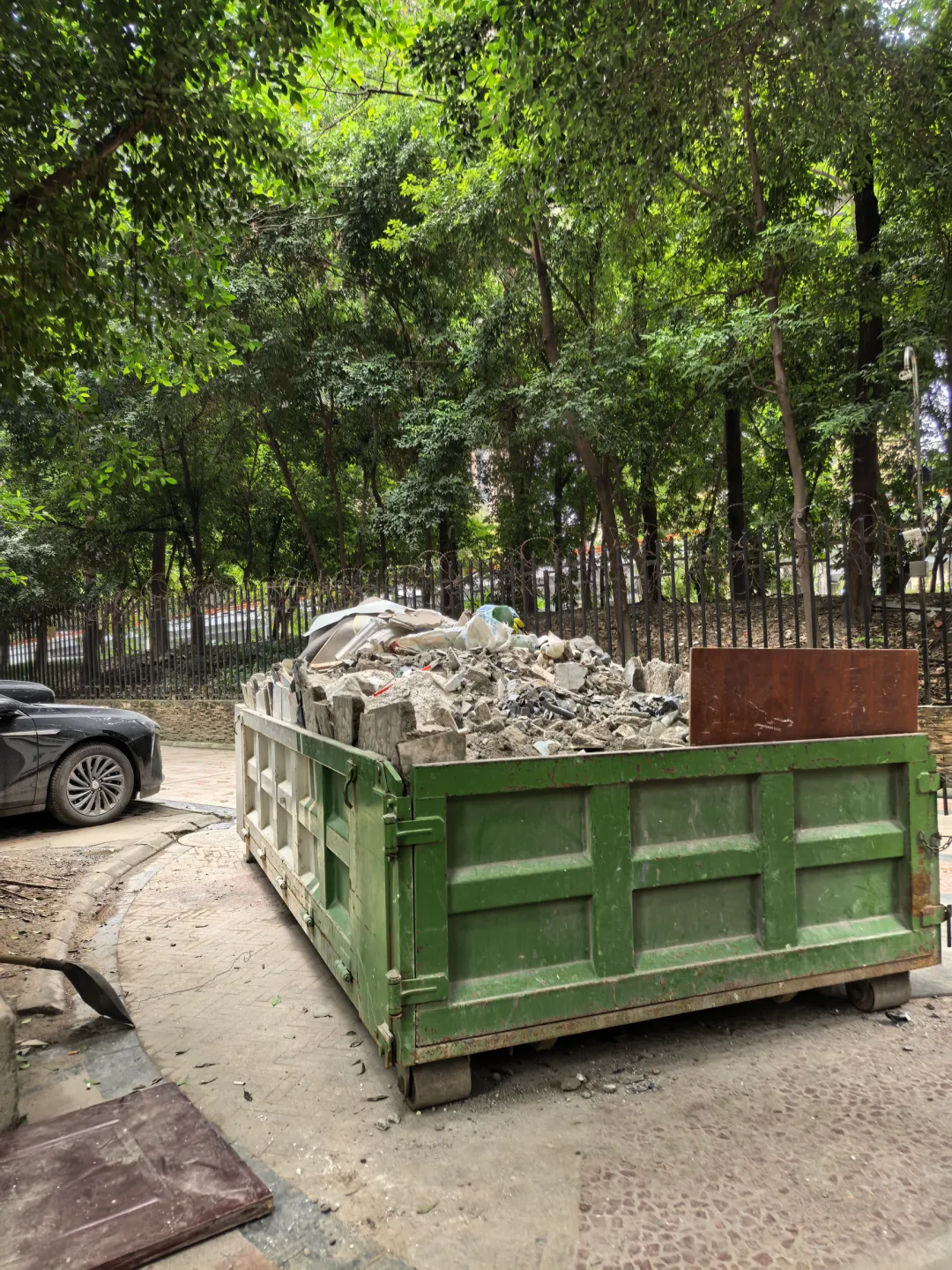

最后一天,就是清理垃圾以及做收尾的事情全屋拆下来的建筑垃圾,装了好几十袋,  一袋石膏板、一袋木料、一袋瓷砖水泥、一袋金属,都分类装好了,小区有电梯,工人一车车往下运,省了不少力气。

离开的时候,我拿着手电筒,把每个角落都检查了一遍

06

给二手房全屋改造的三个建议

把壁纸拆除之后,可别忘记刮掉胶印,  仅仅把壁纸撕掉并不行,底下的胶要是不刮干净,后面刷漆贴砖都不会稳定。

厨房和卫生间要拆除到结构层才行,老房子的墙地砖背后说不定存在空鼓、渗水的情况,要是不铲到底,新做的防水贴砖就容易出问题。

家具清运要提前说清楚,  有些小区有指定的大件垃圾堆放点,提前问清楚,免得到处找地方放置。
