做闭水试验了,楼下邻居不配合。
"没空""不在家""我家刚装修的,你弄漏了谁赔?"
防水做完了验收不了,下一道工序卡在那,工期一天天耗着。你急不急?
我干过施工、做过房企、现在专门研究建筑改造,闭水试验这个环节见过太多人卡壳了。今天不说漂亮话,把这件事掰开了讲清楚:闭水试验到底验什么,楼下为什么不配合,法律怎么说的,以及——万一对方就是不配合,你还有哪条路走。
闭水试验到底在验什么?
先说一个最基本的认知。
很多人以为闭水试验就是"蓄点水看看漏不漏",哪那么轻松。

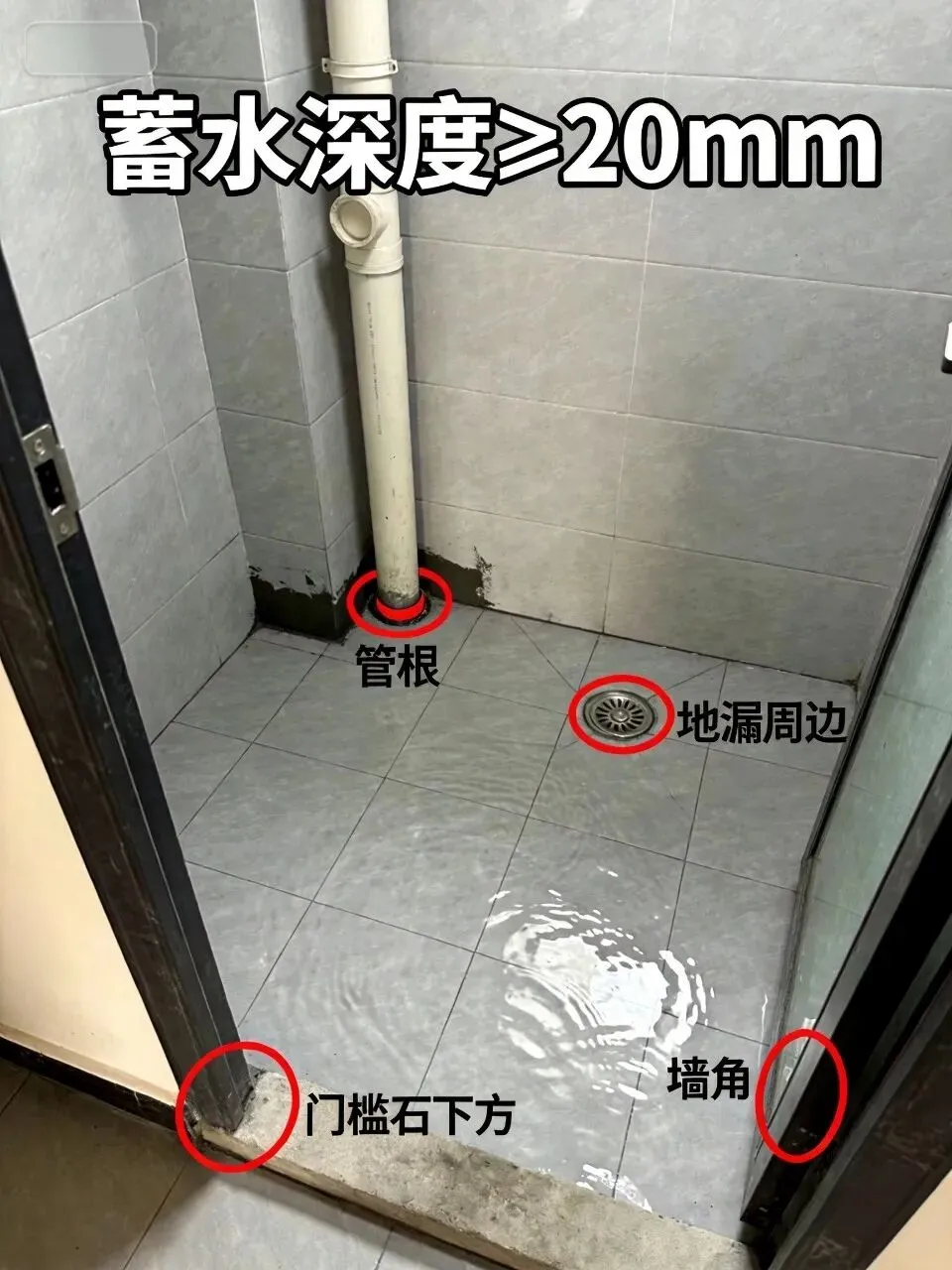

闭水试验的标准做法是这样的:卫生间防水涂料刷完、干透之后,把地漏堵上,门口砌一道挡水坎,然后往里蓄水。蓄水深度不能小于20毫米,蓄水时间不得低于24小时,有条件的建议做48小时。
这期间水压会持续作用在防水层上。防水哪里最脆弱?三个地方:
• 管根周边:下水管穿过楼板的接缝处,防水最容易在这里开裂
• 墙角和阴角:涂料刷不到位的重灾区
• 防水层的针孔和气泡:涂料搅拌不均匀或涂刷太快留下的隐患
如果这些地方没处理好,水就会慢慢渗下去。24小时后,你和物业的人要一起去楼下顶面检查。看哪里呢?管道根部有没有水痕、天花板有没有湿渍和变色、阴角有没有起泡和发霉。
很多人不理解:不就是自家装修吗,防水做没做好我自己知道就行了,为什么要麻烦楼下?
原因很简单——你自己家看不到漏不漏。 水是从你家的防水层漏下去的,但渗出来是在楼下顶面。楼下的天花板才是检测你家防水质量的"检验报告"。没有楼下的配合,你就拿不到这份报告。
这也是为什么《建筑与市政工程防水通用规范》(GB55030-2022)明确要求:防水工程完成后必须进行闭水试验,蓄水高度不应小于20毫米,以检查防水层是否完整。
但标准归标准,真干起来,事情没这么简单。
楼下为什么不配合?我把原因拆成三种
遇到楼下不配合,别一上来就上头。我见过的情况无非这三种,你先对号入座:
第一种:人根本不在本地。
楼下的业主长期在外地工作,房子是出租或者空着的。你一个电话让人家专程跑回来,油费过路费一算大几百,半天时间也没了。换你你乐意吗?
第二种:楼下已经装修好了,天花全封了。
这是最麻烦的一种。楼下找装修公司做了石膏板吊顶、天花板刷得漂漂亮亮。要检查漏不漏,得先把吊顶拆开。拆了要恢复、恢复了要补漆、补了还有色差。这一来二去几千块钱的维修费,楼下肯定问:"这笔钱谁出?"
你电话这头哑口无言。
第三种:时间成本没人买单。
楼下是正常上班的人,你约验收只能是工作日白天——也是人家的上班时间。让人家请假半天回来配合你,又没有任何法律规定必须配合。你要是楼下,你能没有怨气?
这三种情况我在工地上都遇到过。说句公道话:谁都没错,就是利益没谈拢。
法律是怎么说的?
这个问题经常被问到:法律到底有没有规定楼下必须配合?
答案是:没有直接的法律条文规定"楼下必须配合闭水试验",但民法典里的"相邻权"条款可以作为依据。
《民法典》第二百八十八条:不动产的相邻权利人应当按照有利生产、方便生活、团结互助、公平合理的原则,正确处理相邻关系。
《民法典》第二百九十二条:不动产权利人因建造、修缮建筑物等必须利用相邻土地、建筑物的,该土地、建筑物的权利人应当提供必要的便利。
翻译一下:装修是正当需求,邻居在合理范围内应当提供便利。闭水试验属于"修缮建筑物"的必要环节,楼下业主有配合的容忍义务。
但你注意,"容忍义务"不是无限度的。法律同时规定了:
• 楼下有知情权——楼上有义务提前告知试验时间、方式、可能的影响
• 楼下有合理的担忧权利——如果试验可能导致损坏,楼下可以要求楼上提供保障措施
• 楼下有赔偿请求权——如果试验造成实际损失,楼上必须赔偿
所以结论是:法律支持你要求楼下配合,但前提是你得把对方的合理顾虑处理好。
法院处理这类纠纷,调解的方向一般是:
• 楼上主动承担楼下因配合验收产生的直接费用(交通费、拆装费)
• 双方约定试验时间,避免影响楼下正常生活
• 物业或社区居委会见证,防止事后扯皮
⚠️ 怎么固定证据?
无论走协商还是法律途径,都要留好证据。建议:每次沟通尽量用微信文字或短信,保留记录;如果打电话,可以录音(注意:非公开场合的录音在不侵犯他人合法权益、不违反法律禁止性规定的情况下,可作为证据使用);协商过程和验收结果拍照留着。
3条路,从最优方案到兜底方案
回到最实际的问题:楼下始终不配合,你怎么办?
我把方案按优先级排好,你一条条往下试:
第一条路:主动协商,把对方的成本接过来
这条路99%的情况下能解决,关键是你能不能放下"凭什么我来出这个钱"的心态。
算一笔账:楼下配合产生的实际费用无非三样——交通费、拆装吊顶费、半天误工费。加起来撑死一两千。
但你不把这个钱出了,防水工程卡在这里,多拖一天工期,装修公司的工费、材料费、租房过渡费,哪样不要钱?
实操建议:
• 主动提出承担楼下往返交通费
• 如果需要拆吊顶,承诺验收完之后原样恢复
• 如果楼下担心有事扯皮,写一个简单的书面协议
• 连误工费都可以谈,给个半天工资补偿,反倒显得你诚意到了
隔壁老王装修时就是这么干的——楼下邻居一开始也不肯,老王说"拆装费我出,500块",楼下二话不说就答应了。钱到位了,什么都好谈。
第二条路:请物业或社区出面
如果协商了几次对方还是不松口,别一个人硬扛了,让第三方介入。
很多小区的物业有统一管理权限。你可以请求物业:
• 沟通协调,向楼下说明闭水试验的必要性和安全性
• 如果物业存有楼下钥匙,由物业工作人员持钥匙进入验收
• 出具书面协调函,证明你方已尽到沟通义务
物业协调不了的,再找社区居委会或街道办调解。有第三方正式出面,楼下的态度通常会软下来。
提醒: 无论走哪条路,不要跟楼下吵架,更不要动手。根据《治安管理处罚法》第四十三条,殴打他人或故意伤害身体,轻则拘留罚款,重则追究刑事责任。就算不动手,吵到报警处理,既耽误工期也伤了邻里和气。装修是短期的,邻里是长期的——以后还要相处。
第三条路:水位观察法(兜底方案)
如果以上两条路都走不通,楼下就是铁了心不配合,你也不能无限期等下去。
用水位观察法替代闭水试验——这是工程上认可的替代检测手段。
操作步骤:
1.做水位标记。 蓄水后,在蓄水面的边缘贴一条胶带或用记号笔划线,标记初始水位。
2.等待24小时。 也可以做48小时,更保险。
3.测量下降值。 水面下降1~4毫米算合格。为什么是4毫米?这个幅度以内的变化来自自然蒸发和材料吸收,不属于渗漏。
4.拍照记录。 蓄水时拍一张、24小时后拍一张——同一角度、同一高度,最好带上时间水印。
5.书面存档。 几时几分蓄的水、初始高度、24小时后高度、结论是否合格——写清楚签上字。
这个方法虽然不是最严谨的闭水试验(毕竟你没法到楼下顶面去检查到底哪个点在漏),但对家庭装修来说,只要水位下降不超过4毫米,基本可以认定防水层是完整的。
⚠️ 注意
水位观察法只是兜底方案。如果条件允许,还是优先争取到楼下实地验收。尤其是二手房改造,如果原有建筑本身就有沉降历史或结构问题,实地检查更保险。
柒叔的总结
最后我把三条路排个序,你按顺序来:
第一条路:主动协商——出交通费、拆装费、误工费,一两千换一个安心的验收结论,值。
第二条路:物业出面——自己搞不定就请第三方协调,不要硬刚。
第三条路:水位观察法——协商实在谈不拢,自己操作、记录数据、拍照留证,然后继续施工。
装修是一场长期的博弈。和邻居的关系也是。为几百块钱的事闹僵了,以后楼上楼下住着,你也不踏实。
该花的钱别省,该换的路别犟。
你装修时遇到过邻居不配合的糟心事吗?
怎么解决的?评论区说说,柒叔帮你支招 👇
