台州高速房产(集团)五月工作动态

  • 2026-10-25 23:35:00
台州高速房产(集团)五月工作动态

云曜芳华府

    5月,云曜芳华府项目工程进度:项目主体工程完成,安装工程完成99%,装饰装修工程完成99%,幕墙门窗工程完成100%,市政配套工程完成96%。各类分项验收有序推进中。

    5月20日,云曜芳华府顺利通过幕墙及建筑节能工程验收。

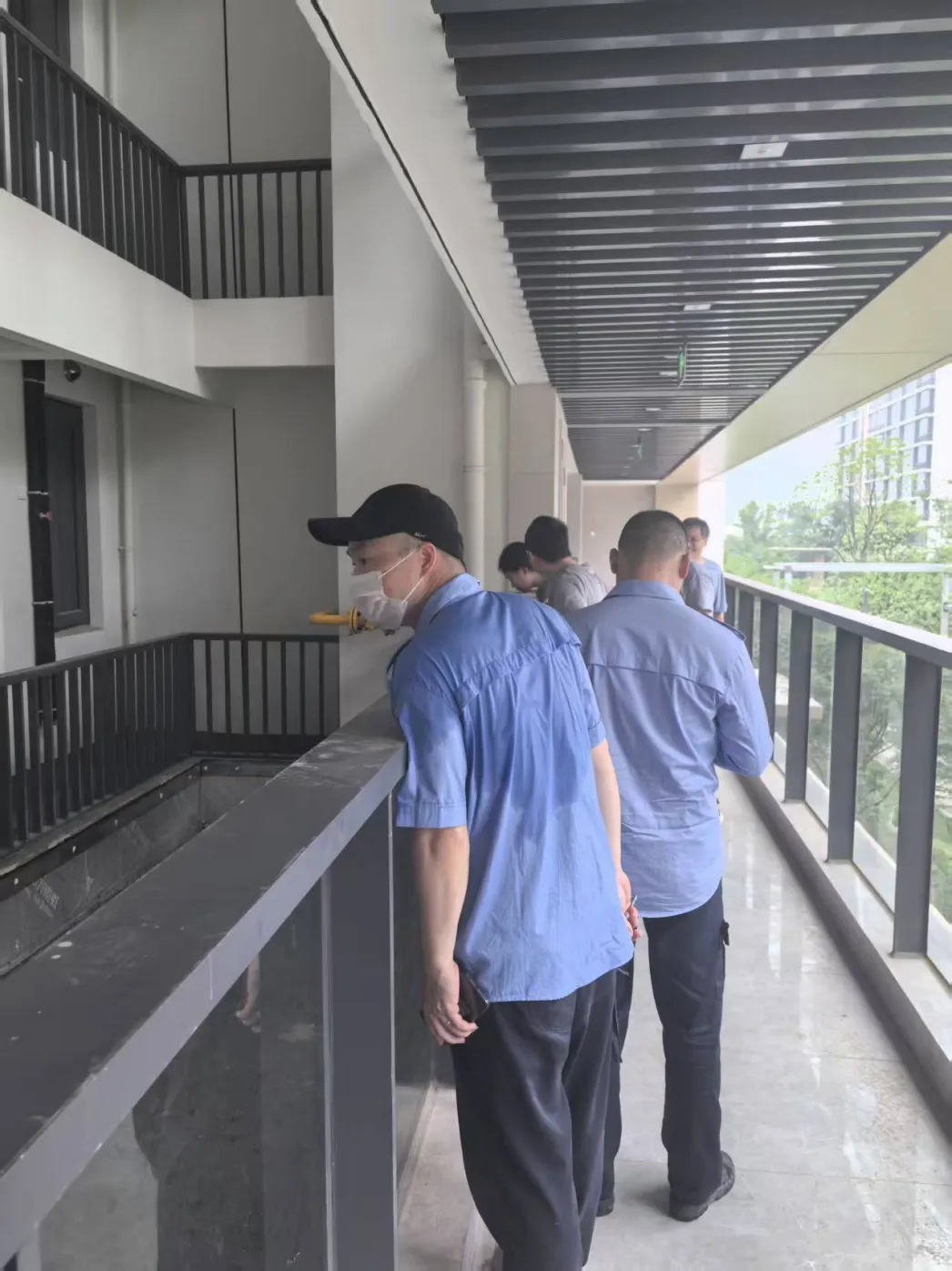

    5月22日,云曜芳华府顺利通过地下室验收。

    5月25日,云曜芳华府顺利通过管道燃气配套工程验收。

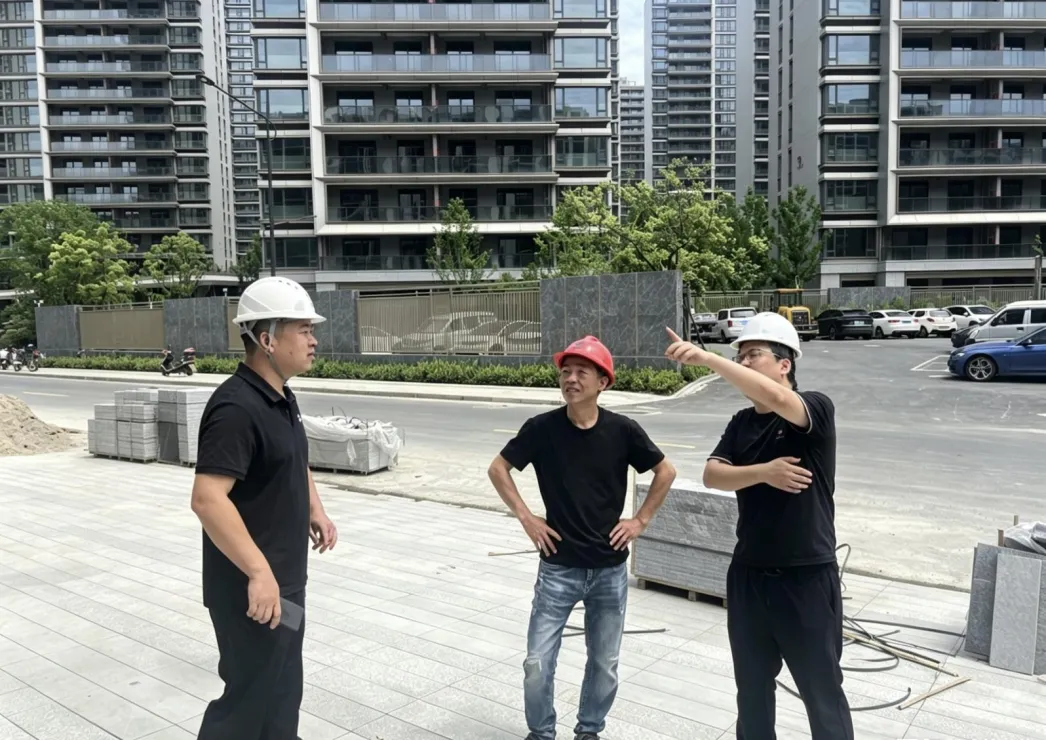

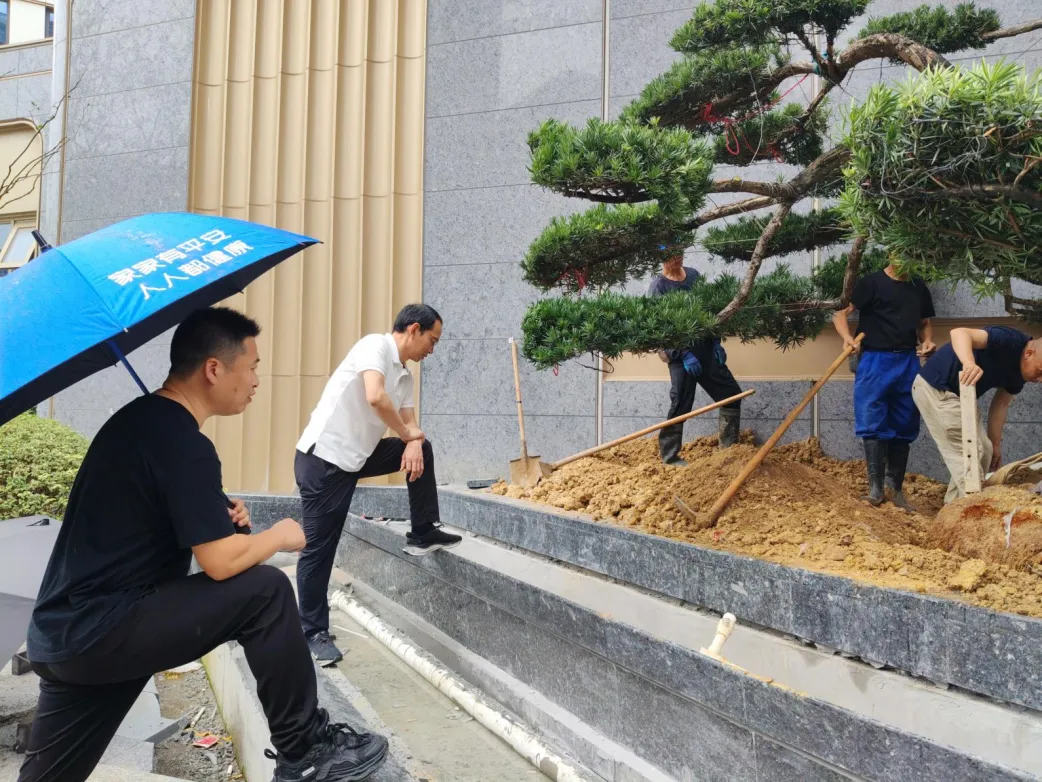

    5月25日,云曜芳华府项目室外绿化工程精品造型树入场种植,董事长、总经理彭杨军赴现场进行实地指导,对景观品质提升工作提出具体要求。

云映江华府

    5月,云映江华府项目工程进度:主体工程完成,安装工程完成,装饰工程完成,幕墙门窗完成98%,市政配套工程完成95%。

    5月7日,云映江华项目顺利完成管道燃气配套工程验收。

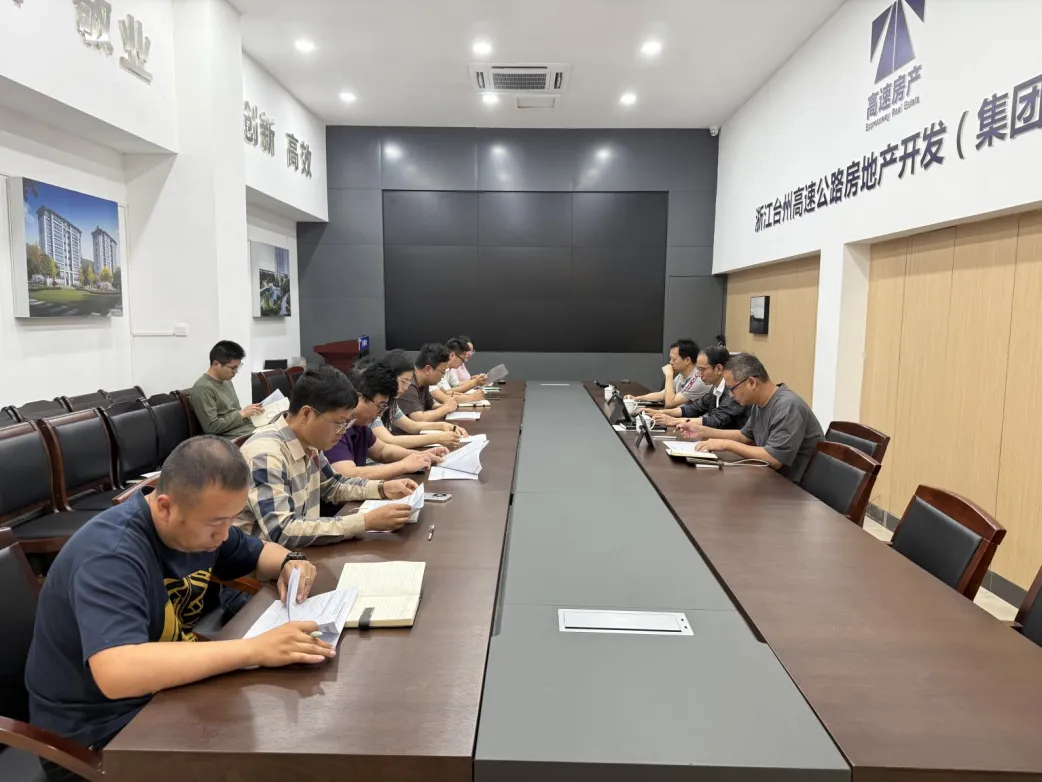

    5月12日,云映江华府项目组织参建单位召开项目进度推进沟通会议,会议就工程收尾、现场整改、资料完善等情况,明确责任分工与完成时限,要求各方紧盯目标、协同发力,严把质量安全关,全力确保项目按期顺利通过竣工验收。

    5月13日,云映江华府项目竣工初验和室外配套工程验收圆满完成。项目建设取得了阶段性的重大胜利,正式吹响了向最终全面竣工交付冲刺的号角。

    5月26日,云映江华府项目顺利完成广播电视配套设施工程验收。

    5月7日,销策划部、财务部参加高铁新区房票发放与结算流程会议,会议围绕房票政策执行细则、房源对接流程、客户资格审核、结算节点把控、财务风险防控及资料规范归档等核心事项展开深入沟通,明确了各环节工作分工、办理时限及协同机制。

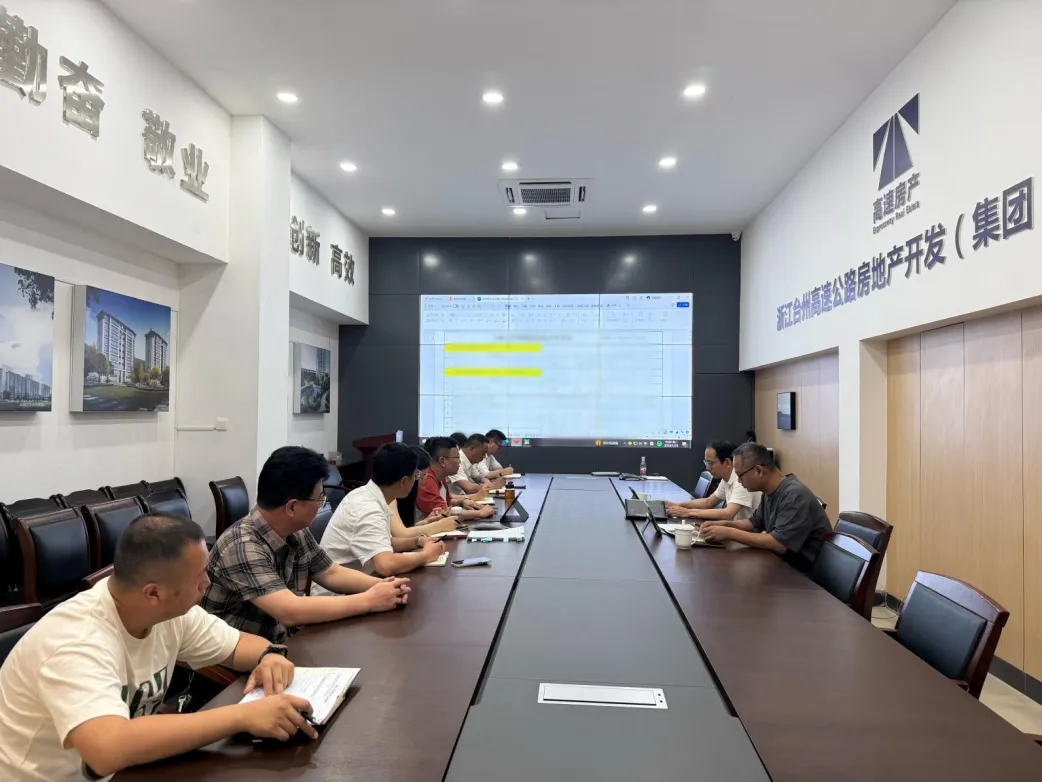

    5月12日、5月26日,高速崇和房产组织召开云映江华府项目竣备验收调度会议,对照验收责任清单逐项督办,协同破解堵点难点,确保竣备验收有效推进。

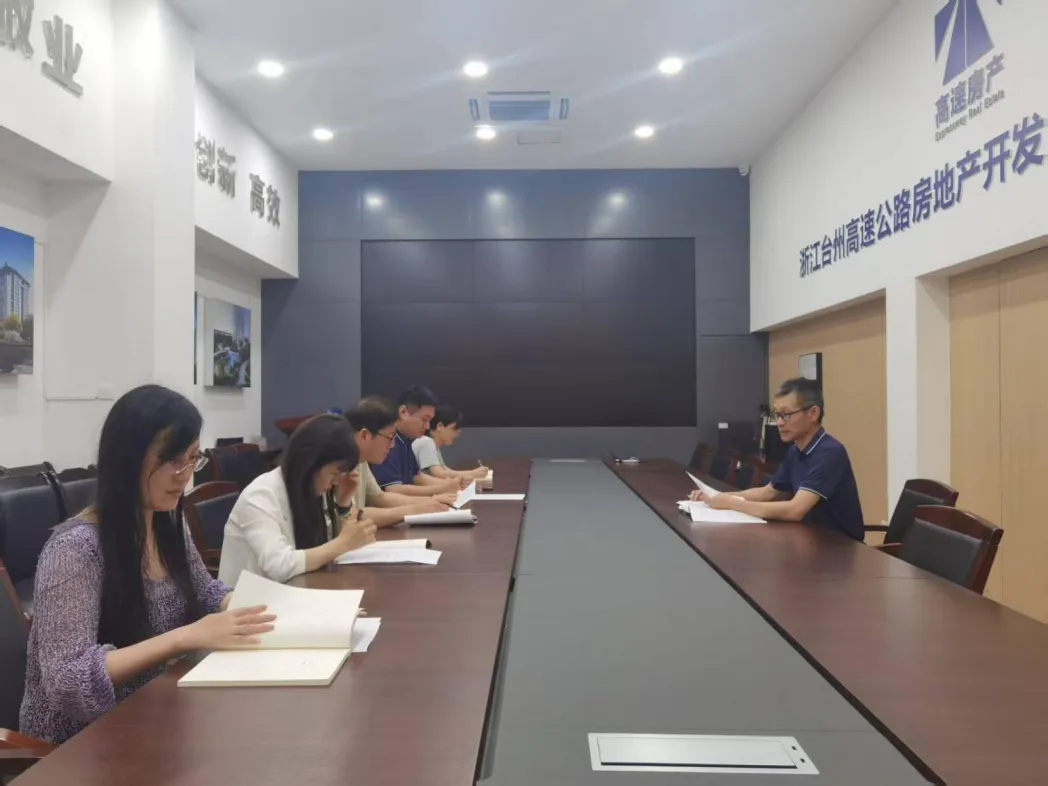

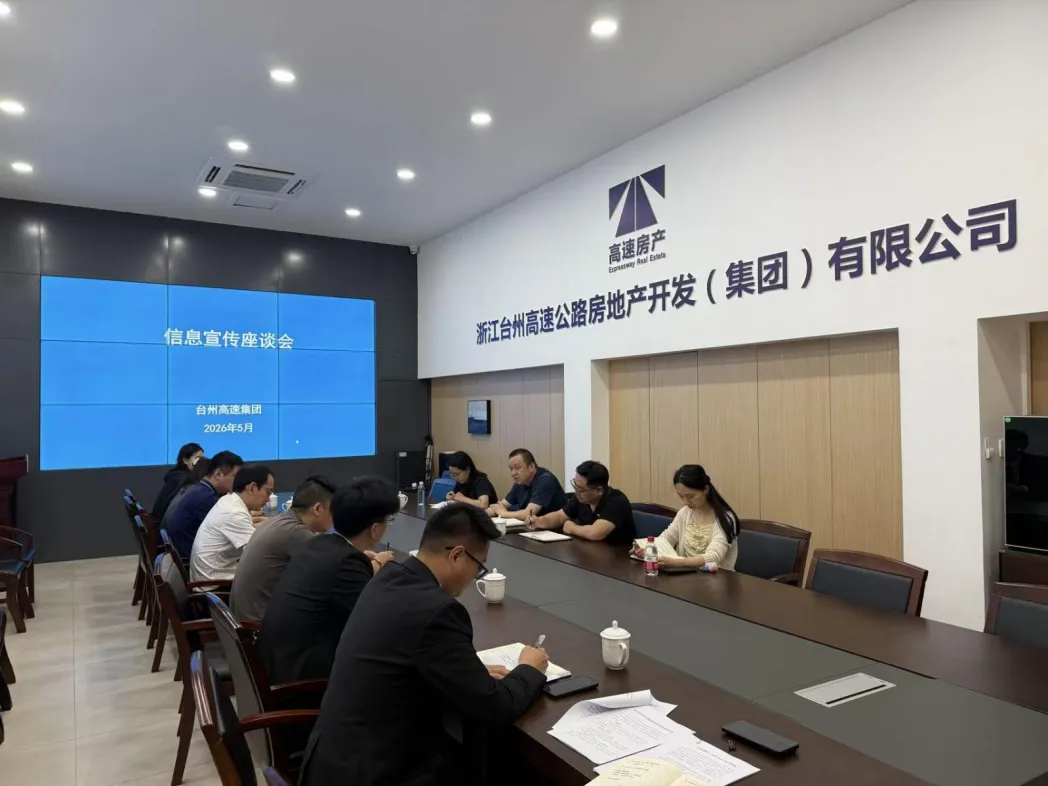

    5月22日,台州高速集团信息宣传报道小组到访我司召开座谈会。结合当前房产市场现状,参会人员围绕视频号房产内容创作展开交流,梳理工作思路,为后续宣传推广助力销售工作明确方向。

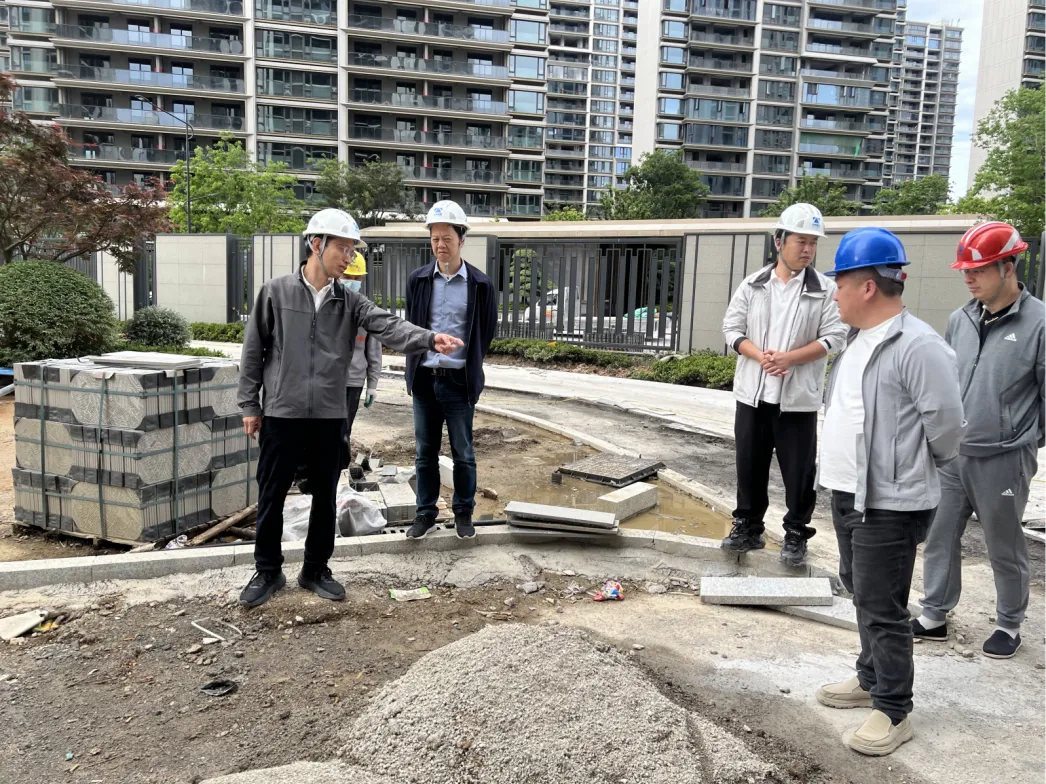

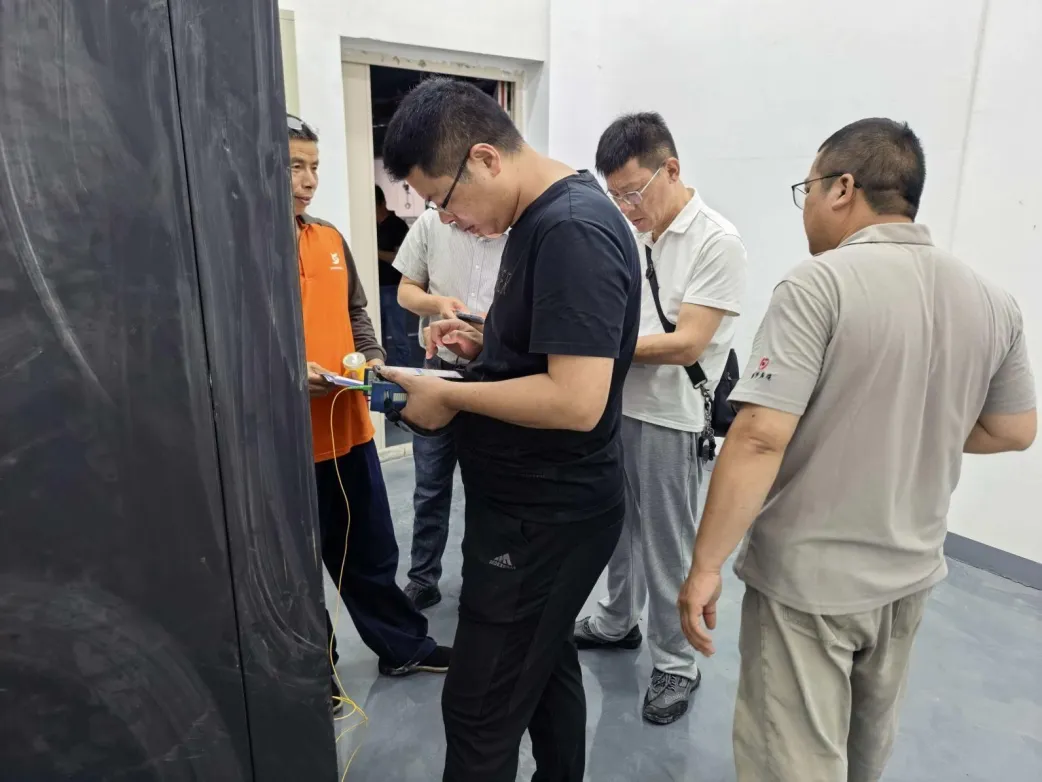

    5月26日,由董事长、总经理彭杨军带队,公司安全领导小组到云映江华府、云曜芳华府项目工地进行安全检查。此次检查重点聚焦汛期各项安全工作部署落实、防汛应急物资储备、防汛安全管理预案编制及可行性、防汛管理人员在岗履职、防汛防控措施落地执行等关键环节。

    5月,营销策划部组织开展了以“五一美好生活购房节”、“520为爱安家”为主题的五盘联播活动,收获了良好的市场反响与用户互动。

    5月19日,营销策划部就直播内容创新、流量投放、客户互动等直播运营问题组织专题交流。

    5月28日,营销策划部就黄岩项目房票结算工作赴房票发放单位进行实地走访对接,加快推进项目资金回笼。

召开5月份主题党日

    5月22日上午,高速房产党支部召开5月份主题党日会议,深入学习树立和践行正确政绩观的正反面案例,严格落实“第一议题”学习制度,组织集中学习相关理论材料。会议由支部书记汪利国主持,进一步强化了党员干部的政治理论素养和责任担当意识,为助力公司发展提供了坚强思想保障。
